Sastamalan uimahallihanke etenee
Tervetuloa tutustumaan Sastamalan uimahalli- ja liikuntahallihankkeen etenemiseen. Uima- ja liikuntahallin suunnittelu aloitettiin keväällä 2025 laajalla suunnittelijajoukolla projektinjohtourakoitsijan Rakennustoimisto K. Tervo Oy:n johdolla.
Julkaisemme tällä sivulla uima- ja liikuntahallihankkeen rakennusprojektin kuukausitiedotteita, joissa käydään läpi keskeiset kuulumiset ja tapahtumat. Tiedotteet perustuvat projektin seurantaryhmän kokouksiin, johon osallistuvat tekninen johtaja Kimmo Toukoniemi, rakennustyön valvoja Jarmo Heinonen, Tervon työpäällikkö Tuomas Nieminen ja hankepäällikkö Lauri Piiroinen.
Toukokuu (2026)

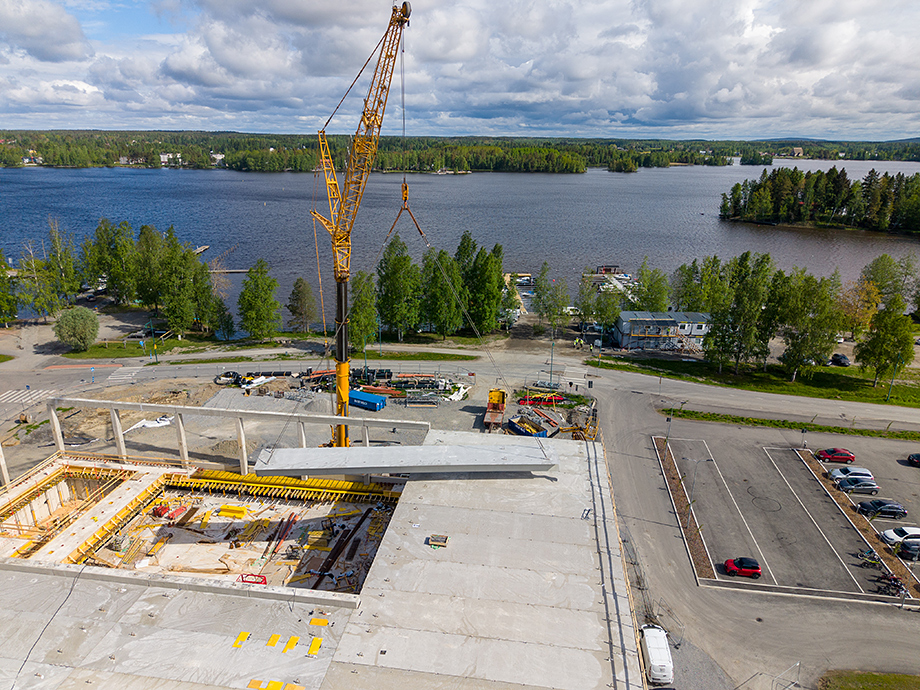

Hanke on edennyt suunnitellun aikataulun mukaisesti. Rakennustyöt ovat saavuttaneet yhden merkittävän vaiheen erityisesti uimahallin puolella, jossa teräksisten uima-altaiden betoniset tukirakenteet ovat työn alla betoniholvien lisäksi. Valutyöt jatkuvat vielä tulevien viikkojen ajan, minkä jälkeen rakennustyöt siirretään allastilan tt-laattakattoelementtien asennusvaiheeseen toukokuussa.
Liikuntasalin osalta betonilattioiden kuivatus on käynnissä, ja kokonaisuus etenee vaiheittain kohti seuraavia työvaiheita. Sylvään vanhan liikuntasalin purkutyöt ovat myös alkaneet asbestipurkujen osalta.
Kuukauden kohokohdat
Raportointijakson merkittävimpiä saavutuksia ovat uimahallin allastilan rakenteiden selkeä hahmottuminen sekä rakennuksen mittakaavan esiin tuleminen työmaalla. Uima-altaiden tukirakenteiden toteutus on keskeinen välitavoite hankkeen kokonaisaikataulun kannalta.
Liikuntasalin puolella muurattujen väliseinien rakentaminen on aloitettu, ja ilmanvaihtoasennusten valmistelut käynnistyvät. Projektinjohtourakoitsijan ja hankkeen osapuolten välinen yhteistyö on ollut sujuvaa sekä suunnitteluratkaisujen että työmaan arjen osalta.
Toimenpiteet ja seuraavat askeleet
Seuraavilla viikoilla keskiössä ovat uimahallin valutyön loppuunsaattaminen ja valmistautuminen allastilan vesikaton tt-laattaelementtien asennukseen ja vesikaton puutöiden aloittamiseen. Samanaikaisesti liikuntasalin betonilattioiden kuivatus jatkuu, ja IV‑asennukset käynnistyvät vaiheittain. Purkutyöt jatkavat Sylvään vanhan liikuntasalin osalta.

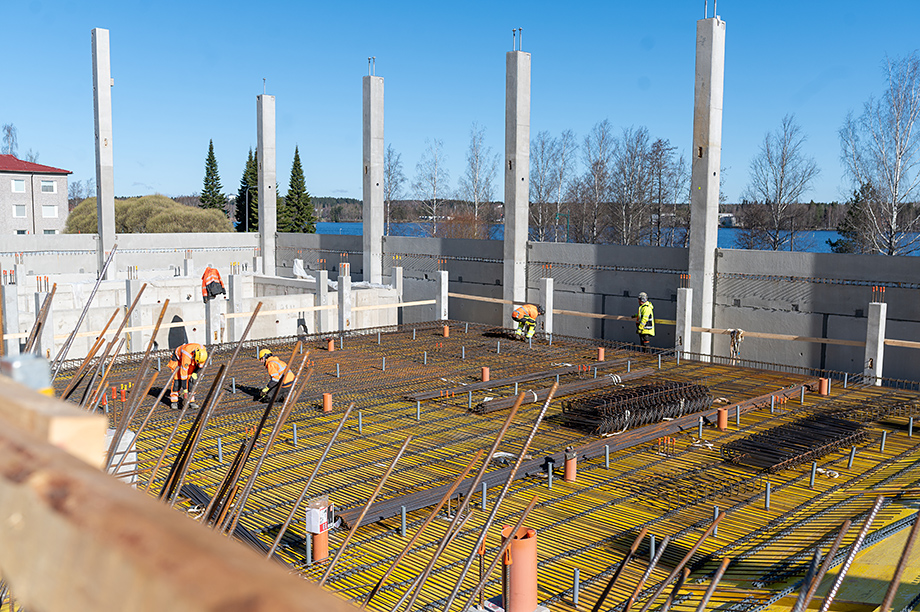

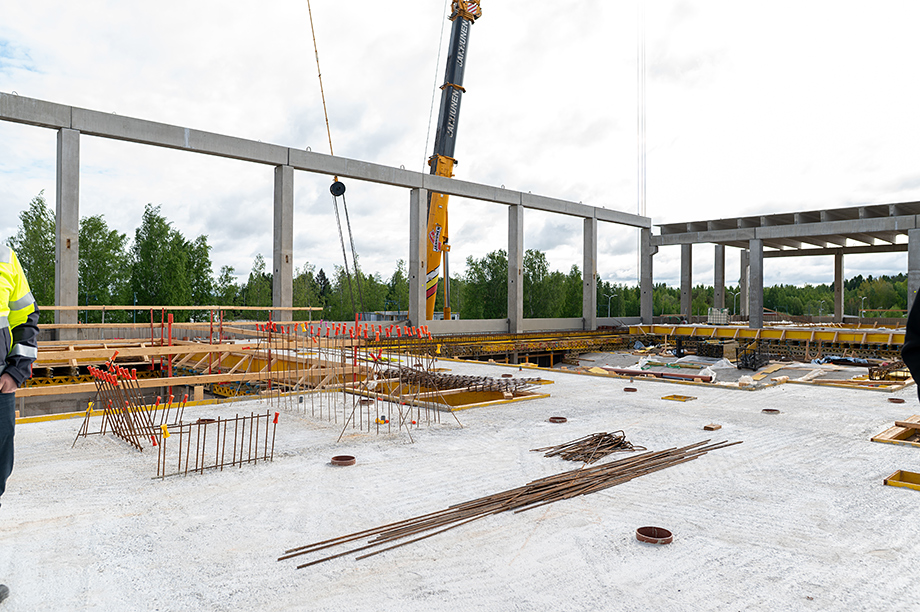

Pääaltaan teräsaltaan betonisen pohjalaatan raudoitus työn alla.
———–

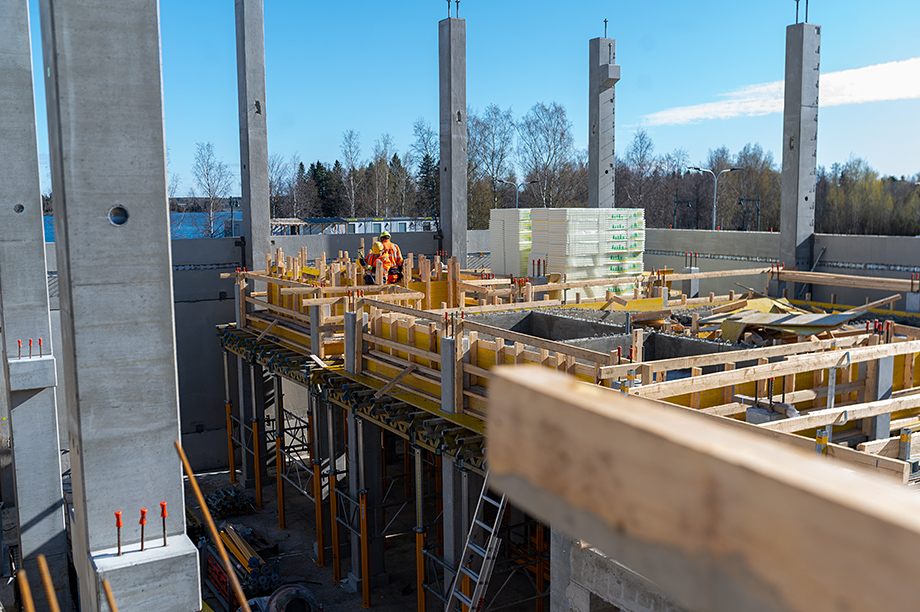

Kahluualtaan ja lastenaltaan tukirakenteiden työt käynnissä.
———–

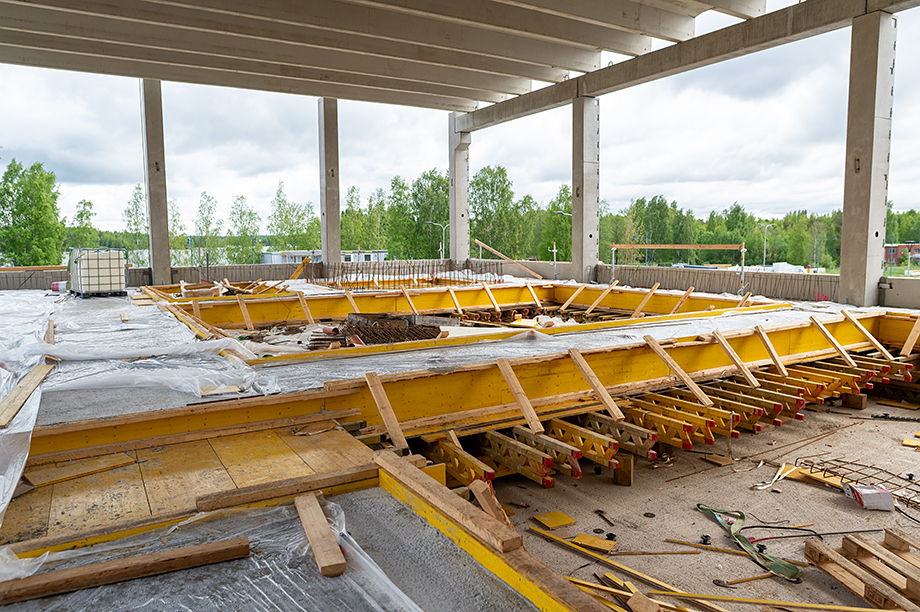

Uimahallin 2. krs yläilmoista. Altaiden sijainti alkaa hahmottumaan.
———–

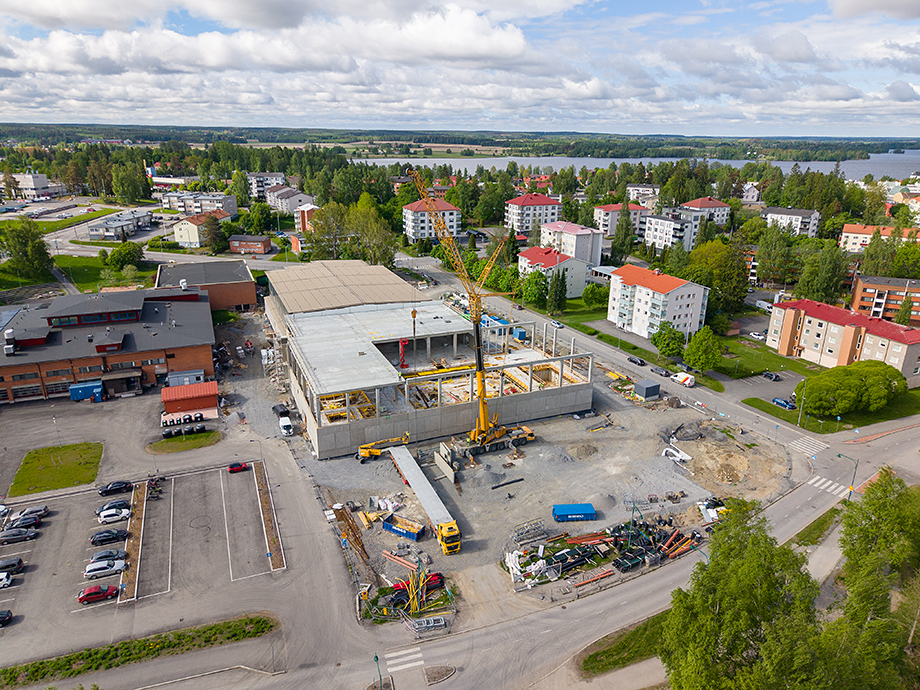

Työmaa yläilmoista katsottuna.
———–

Pääaula. Näkyvissä betoniholvin jälkituenta.
———–

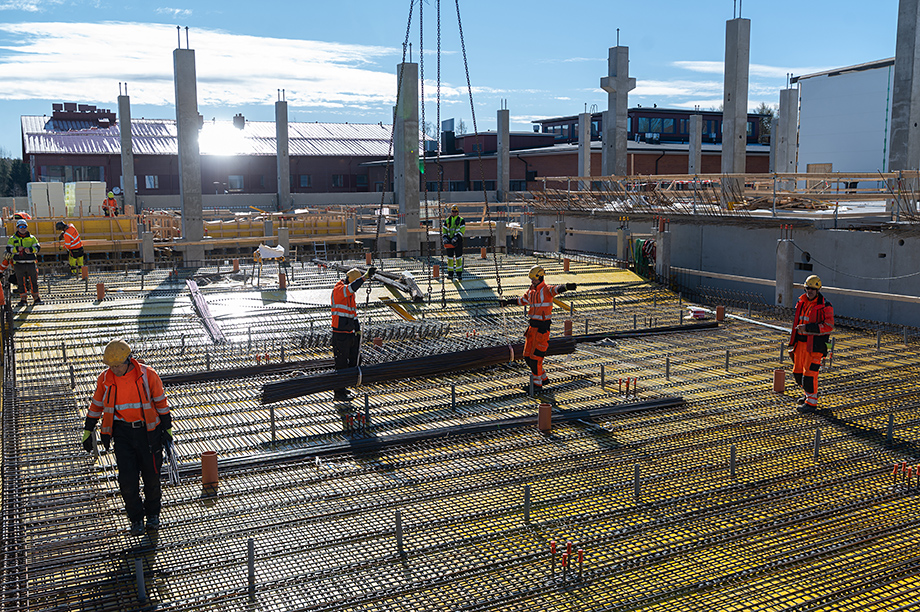

Käynnissä pääaltaan betonisen pohjalaatan raudoitustyö.
———–

Liikuntasalin käytävä pukukopeille.
———–

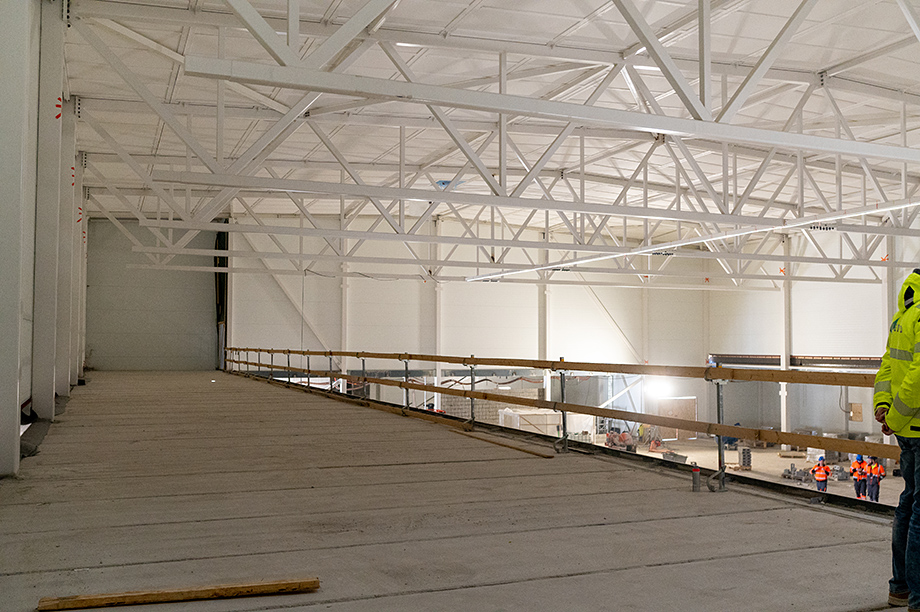

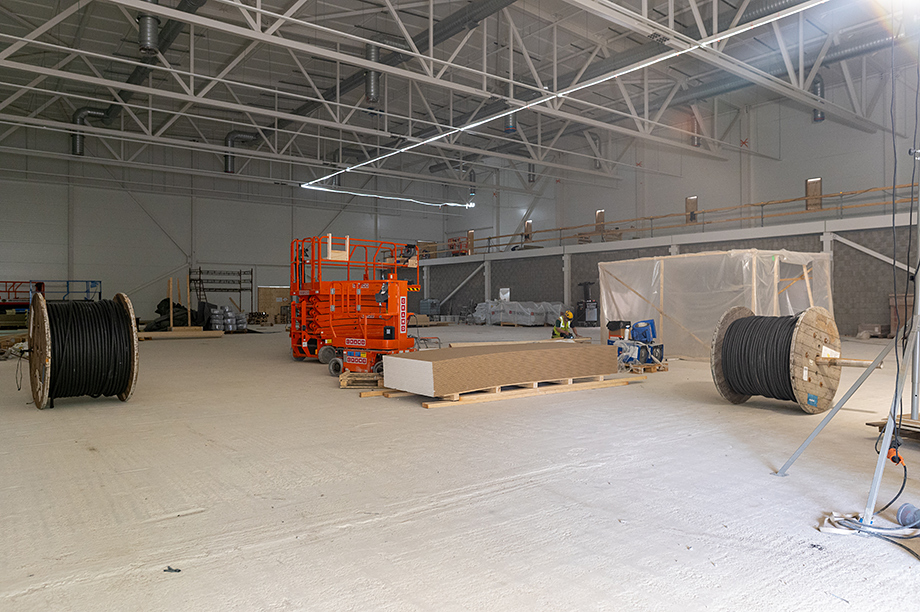

Liikuntahallin katsomo ja juoksusuora.
———–

Näkymä liikuntahallin iltasisäänkäynniltä.
———–

Tuleva näkymä uimahallin allastilan ikkunasta.
———–
Maaliskuu (2026)
Uuden uimahallin suunnittelu etenee. Tuoreissa visualisointikuvissa nähdään, miltä pääallastila ja monitoimiallastila tulevat näyttämään valmistuttuaan.

Uimahallin havainnekuva: näkymä pääallastilasta.
———–

Uimahallin havainnekuva: näkymä pääallastilasta.
———–

Uimahallin havainnekuva: näkymä monitoimiallastilasta.
———–
Helmikuun kuukausitiedote (2026)

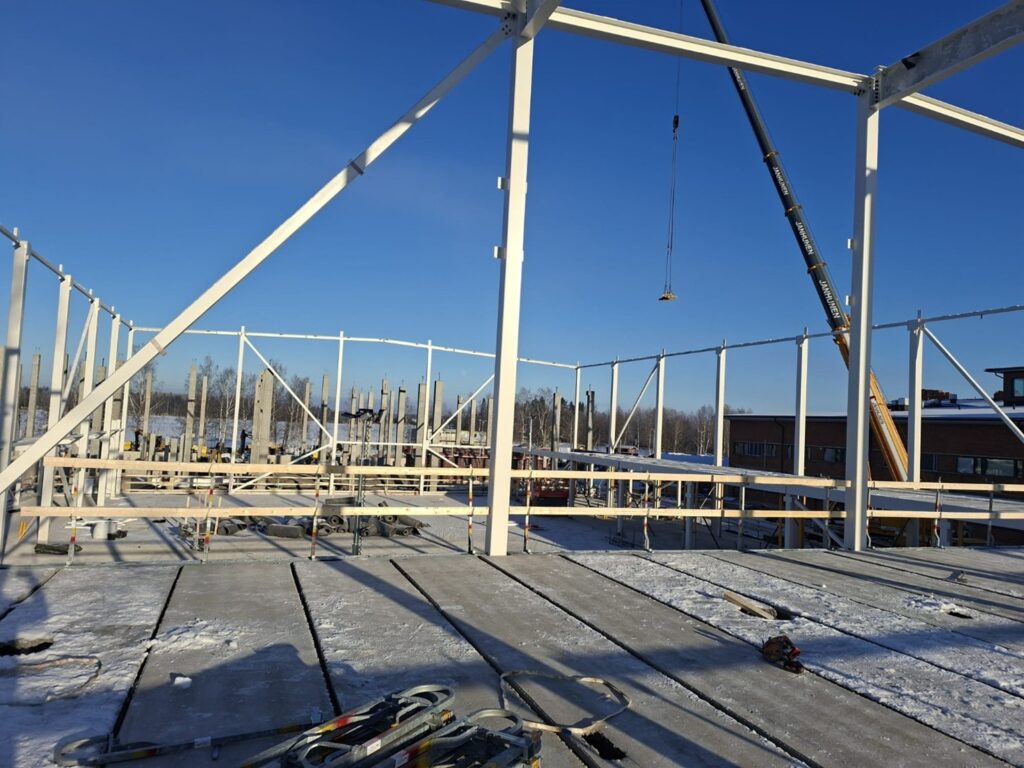

Sastamalan uima- ja liikuntahallin työmaalla työt ovat edenneet ripeästi. Liikuntahallin paalulaatta on saatu valettua ja uimahallin paalulaatan eristystyöt ovat käynnissä. Teräsrungon kasaus liikuntahallin osuudella on edennyt suunnitelmien mukaisesti ja seuraavaksi on vuorossa kattoristikoiden asennus. Kovat pakkaset ovat hieman rajoittaneet betonitöitä helmikuulla, joten lautuvat kelit ovat tervetulleita.
Tutustu helmikuun kuukausitiedotteeseen

———–
Marraskuun kuukausitiedote (2025)
Suunnittelu on edennyt syksyn aikana kovaa vauhtia ja hankintoja päästään jatkamaan tarkentuneilla suunnitelmilla. Loppuvuoden aikana toteutettavia hankintakokonaisuuksia ovat muun muassa talotekniikkatyöt, julkisivuverhoukset- ja lasitukset sekä paikallavalutyöt.
Tutustu marraskuun kuukausitiedotteeseen

———–
Elokuun kuukausitiedote (2025)

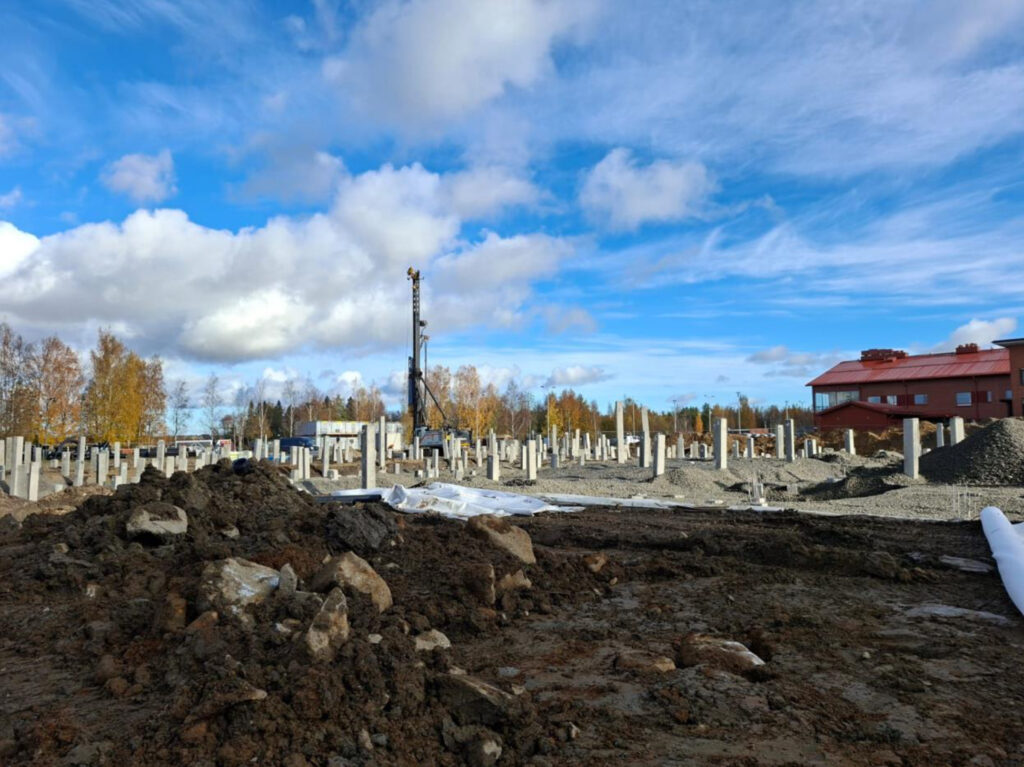

Hankkeen rakennuslupa on jätetty viikolla 33 ja tavoitteena on aloittaa maanrakennustyöt syyskuun aikana.
Sivustolla on nyt julkaistu elokuun kuukausitiedote ja rakennuksen julkisivupiirrokset, joita on jalostettu hankesuunnitelmavaiheen viitesuunnitelmien pohjalta.
Tutustu elokuun kuukausitiedotteeseen
———–

Uimahallin havainnekuva: näkymä pohjoisesta.
———–

Uimahallin havainnekuva: värilliset julkisivut.
———–
